Customer story · RailwayVerified data
从无人机起飞,到现场决策有据可查
2026.07.01—08.10 · 41 天运营样本
以自动机场、标准航线和空间底座覆盖铁路隧桥施工现场,让巡检影像、AI 复核与现场动作回到同一条可追溯、可复盘的运营链。
沿证据链阅读643次任务成功 496 · 失败 129 · 超时 18
3,141条巡检数据已可用 3,120
850条已确认有效命中待确认 58 · 误报 7
497次通知成功无人机喊话成功 363

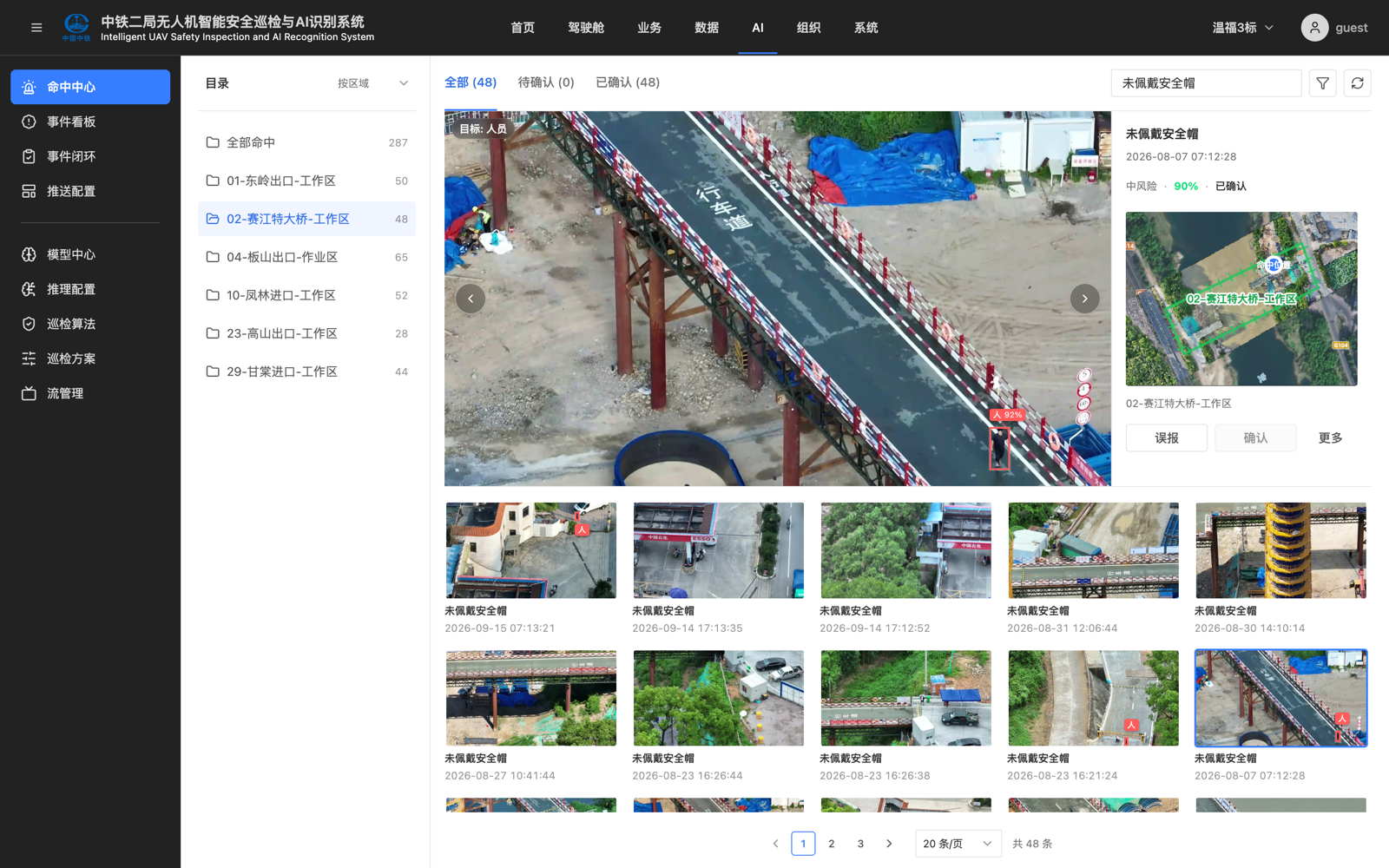

命中结论来自人工复核,
不代表模型准确率。
Field coverage
覆盖现场

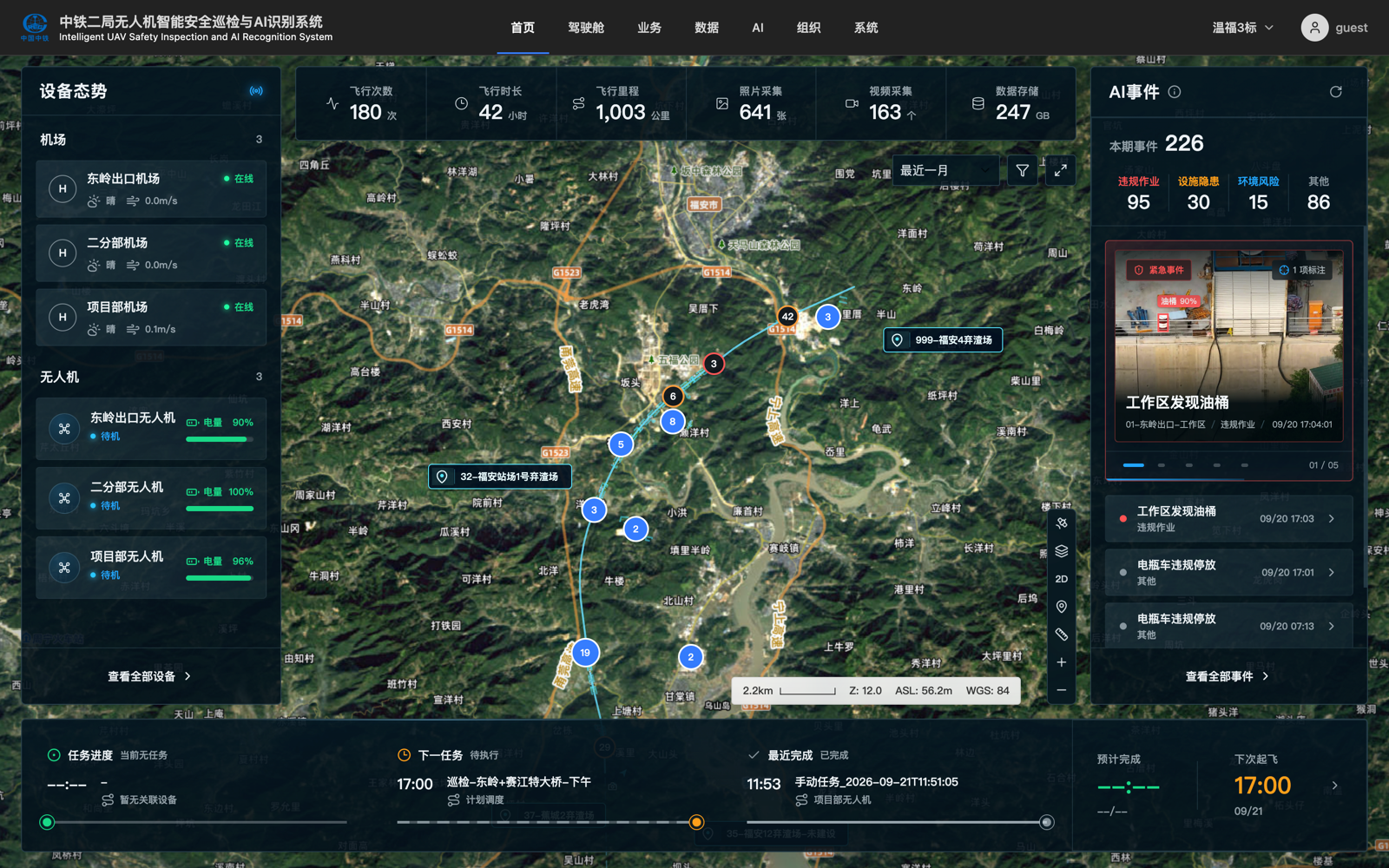

三座自动机场协同作业,航线与空间对象把长距离铁路现场拆解成可持续运行的巡检单元。
3座自动机场
3架无人机

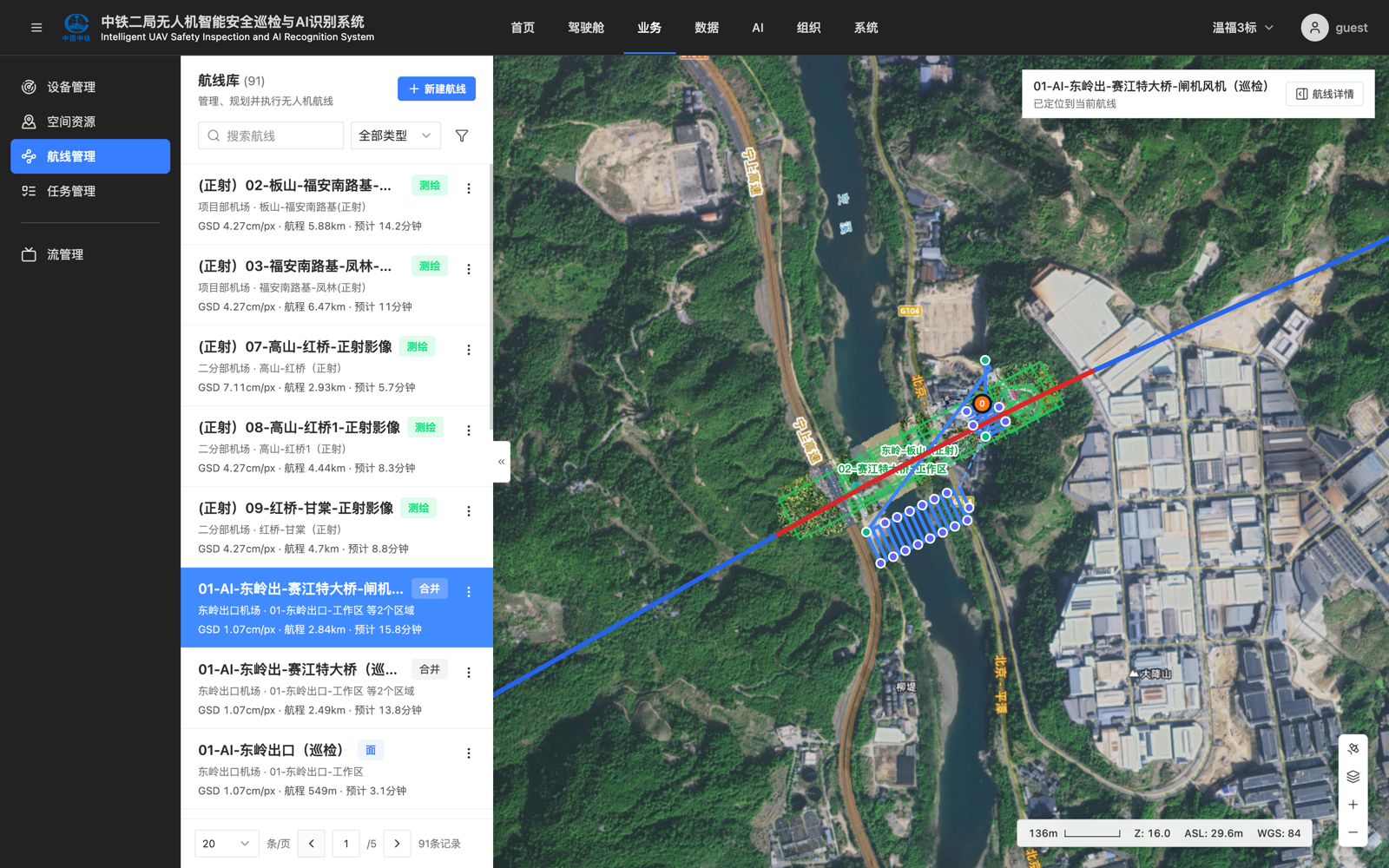

88条航线
36个空间区域


统计周期:2026-07-01 00:00 至 2026-08-10 24:00(Asia/Shanghai)
Evidence archive
沉淀证据

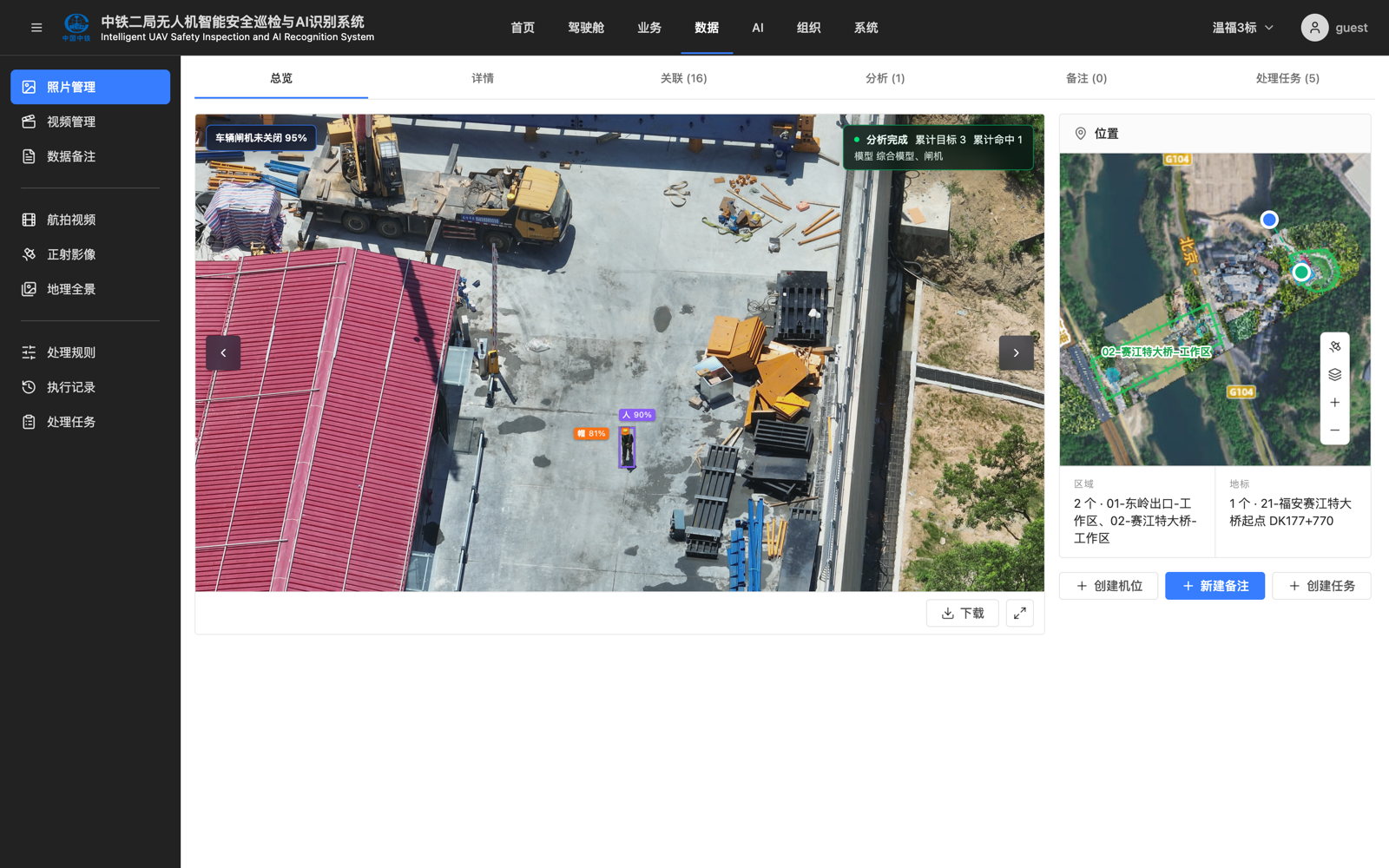

照片与视频按时间、设备和空间位置归集,让现场状态可以回看,让后续复核拥有原始依据。

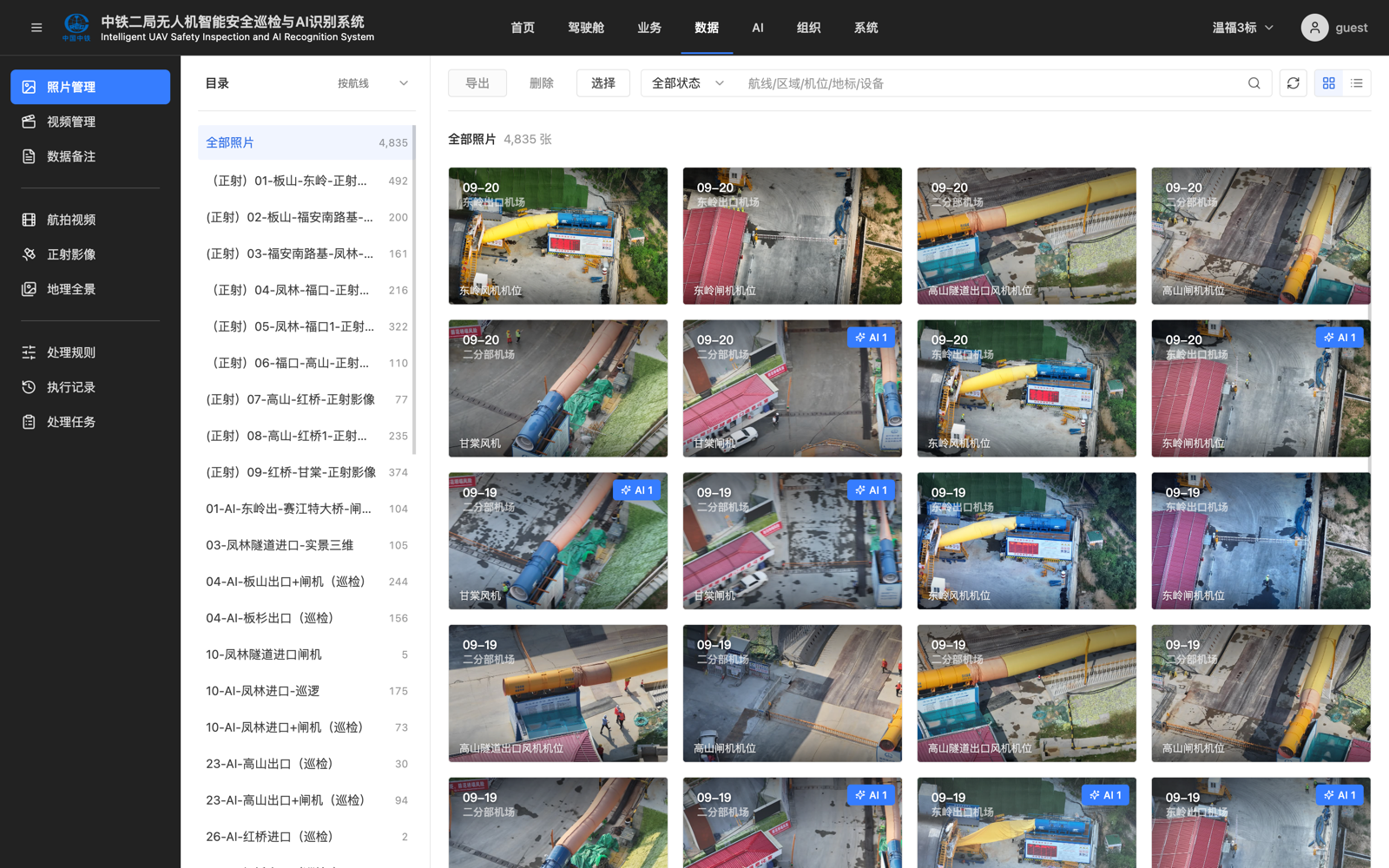

2,493张 JPEG
413个 MP4
3,120条数据已可用


Operational action
形成动作
从 AI 命中到现场触达,建立可追踪、可复核、可审计的行动链路。
AI 命中
915已确认有效
850AI 事件
848通知 / 无人机喊话成功
497 / 363

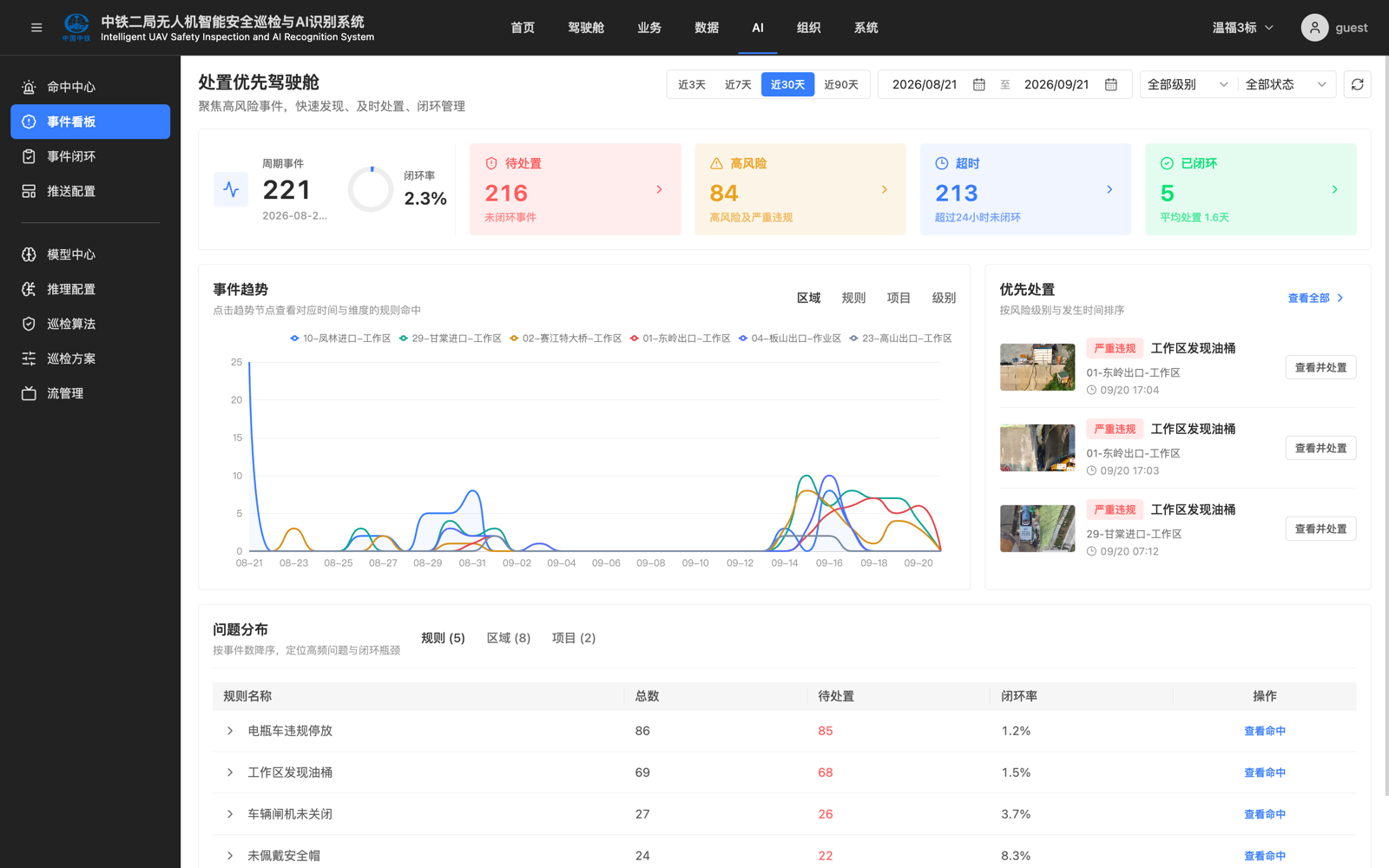

人工复核与闭环审计:待确认 58 · 误报 7 · 已闭环 7
成功动作按执行状态统计


真正可复制的,不是某个数字,而是持续运行的证据链。
这组数据说明项目已经形成从覆盖、采集、复核到触达的运行基础;同时保留任务失败、待确认与未闭环状态,作为下一阶段持续优化的事实起点。
查看完整项目事实数据快照:2026-08-10 · Asia/Shanghai
